Nuova funivia, stato avanzamento lavori

Seguite il percorso di rifacimento della Funivia Ghiacciai

Il 17 aprile hanno iniziato i lavori di ristrutturazione e rinnovamento della Funivia Ghiacciai, compresa la stazione a monte e a valle. L'apertura per la Funivia Ghiacciai è prevista per il 23 dicembre.

Rimanete aggiornati e seguite i progressi della costruzione qui:

16

La nuova e moderna Funivia ha aperto i battenti!

La nuova funivia è in funzione da Natale 2023!

Con una lunghezza totale di circa 2.150 metri, la funivia copre un dislivello di circa 1.180 metri in meno di 6 minuti , superando pendenze massime fino al 100%.

02.01.2024

15

Montaggio nuove cabine

Il montaggio della prima cabina è iniziato il 13 novembre 2023, la seconda cabina è stata installata giovedì 16 novembre 2023.

17.11.2023

14

Le quattro funi portanti, il cavo di segnalazione e i cavallotti sono installati

Sono successe molte cose dall'ultimo aggiornamento sui lavori di costruzione! Le quattro funi portanti, il cavo di segnalazione e i cavallotti sono già stati installati. Ora si sta tirando la fune traente.

09.11.2023

13

Installazione della fune portante

Per iniziare l'installazione, è stato necessario mettere in funzione l'unità di soccorso e un elicottero è stato utilizzato per tirare una prima fune sul supporto fino alla stazione a monte di Grawand e poi una fune un po' più spessa (6 mm di diametro) fino alla stazione a valle. Successivamente, la fune di soccorso è stata tesa fino alla stazione a monte e infine alla stazione a valle, per poi essere impiombata. Poi è stato necessario tirare un'altra fune di testa fino alla stazione a monte e una fune più spessa (37 mm di diametro) fino alla stazione a valle. Così, il 4 ottobre, è stato possibile iniziare l'installazione del fune protante. Nei giorni successivi, la fune di riserva è stata tirata nella stazione a monte e la fune portante è stata tesa e ancorata nella stazione a valle.

12.10.2023

12

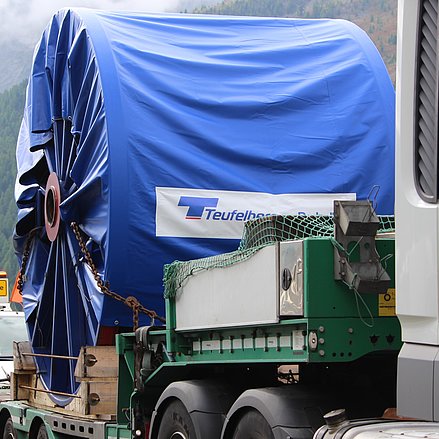

Consegna del fune portante

Mercoledì 20 settembre, il fune portante della nuova funivia è stato consegnato da un trasporto eccezionale. Alla stazione a valle, il fune, lungo 2.610 metri e pesante 43 tonnellate, è stato portato a terra.

21.09.2023

11

Il nuovo sostegno da vicino

È impressionante quanto sia grande veramente e quante viti e pezzi diversi vengono utilizzati per la costruzione. Complimenti ai lavoratori dell’azienda Moosmair!

11.09.2023

10

La costruzione del sostegno

La costruzione del sostegno della funivia del ghiacciaio è iniziata il 22 agosto. È incredibile cosa succede in poco più di una settimana!

Nonostante le condizioni prevalenti dovute alla neve fresca, i lavori proseguono senza sosta!

30.08.2023

09

Lavori alla stazione a valle

Anche i lavori nella stazione a valle procedono. I componenti della nuova funivia sono stati consegnati e alcuni già montati. L'impresa edile Oberhofer di Senales ha iniziato a fine agosto i lavori alla cassa e agli uffici.

24.08.2023

08

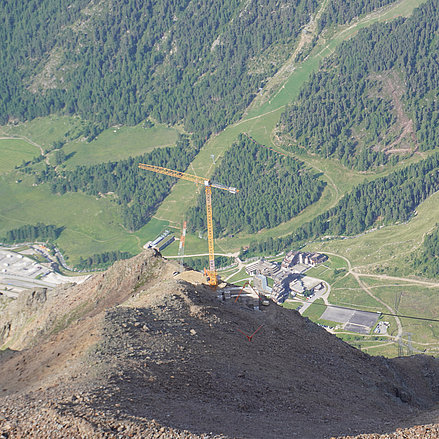

Lavori alla stazione a monte

Anche alla stazione a monte i lavori proseguono alacremente. Il percorso sotto la funivia è stato allargato, è stata installata una gru e il tetto è stato rimosso.

03.08.2023

07

Smontaggio del vecchio sostegno

Passo dopo passo, il vecchio sostegno è stato smontato e trasportato a valle tramite la funivia tenporanea.

11.07.2023

06

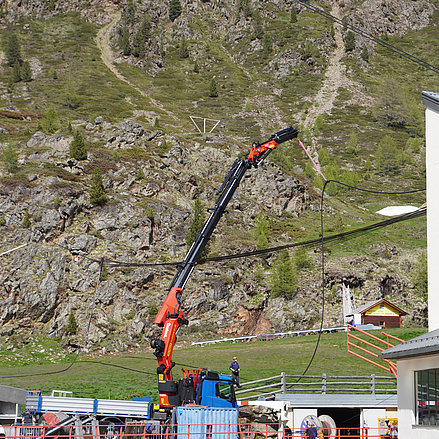

1 metro ogni 25 secondi

Con la macchina tiracavi nella foto, la pesante fune portante è stata tirata di 1 metro verso l'alto fino alla stazione a monte ogni 25 secondi.

04.07.2023

05

Smontaggio della fune portante

In questi giorni le funi portanti di 2.159 metri di lunghezza (54 mm di spessore), le funi traenti e le funi di sicurezza vengono smontati.

09.06.2023

04

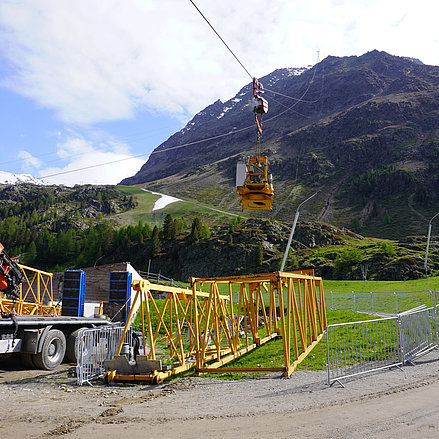

Transporto gru

Oggi, i singoli elementi della gru sono stati trasportati fino al sostegno dalla ditta Moosmair tramite teleferica temporanea.

06.06.2023

03

Vecchie cabinovie smontate

L'11 maggio, la società Funimont ha smontato le gondole. Nonostante le difficili condizioni meteorologiche, l'operazione è stata portata a termine senza ritardi.

11.05.2023

02

Status Quo

Dopo che le cabine e gli elementi tecnici erano stati sostituiti più volte, era necessaria una revisione generale. Per questo motivo, si è deciso di costruire una funivia più nuova e moderna, compresa la stazione a valle. L'apertura è prevista per l'inizio di dicembre 2023.

19.04.2023

01

Tutto è iniziato nel 1975

Dopo lavori di costruzione tecnicamente difficili e complessi, la funivia ghiacciai è stata inaugurata il 12 luglio 1975. In quell'occasione fu posata la prima pietra del nuovo impianto che viene costruito quest'anno.

17.04.2023
